工事3日目あたりから水洗トイレ関係の施工が始まりました。
現行の汲み取りトイレはそのままに、新たなトイレからの配管を浄化槽と結びます。

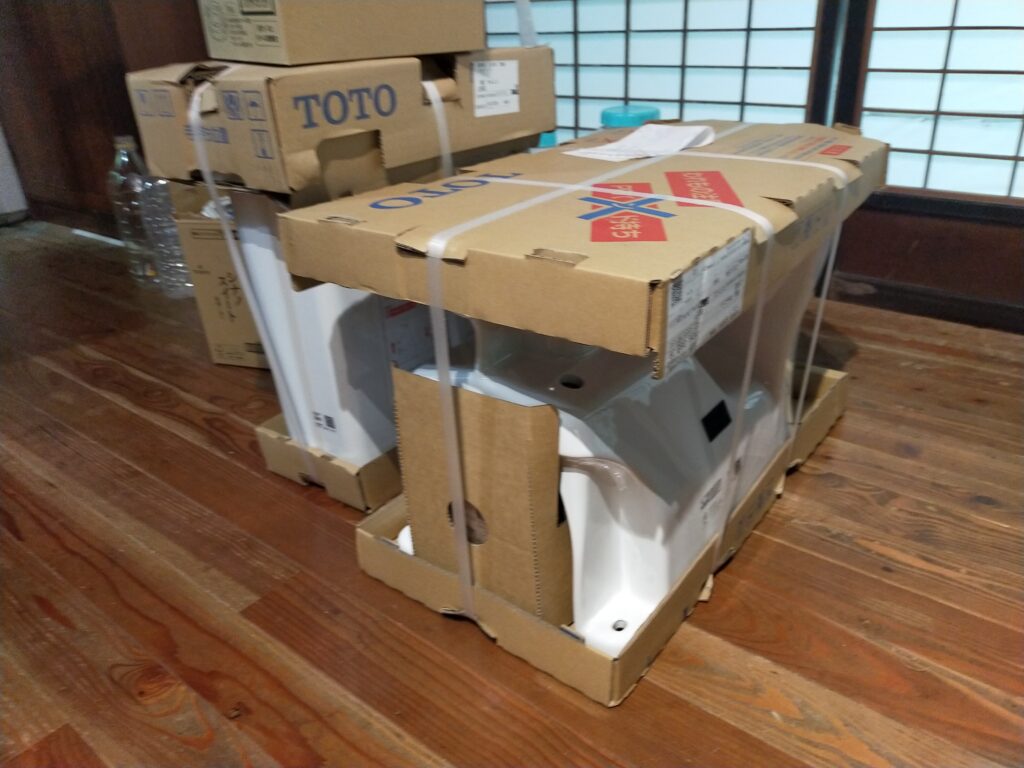

ウオシュレット付の便器がメーカーから送られてきました。

4日目の朝には、従来の便器を取り外して、ウオシュレット便器の設置が行われました。
その間、トイレ使用はできません。
また、汲み取り式便槽からは業者の手配により、後日、最終汲み取りが行われます。
空いた便槽は壊して撤去の予定でしたが、山小舎の便槽は大きく、頑丈に作られていたため、撤去が困難とのことで、汲み取り後は埋めることになります。

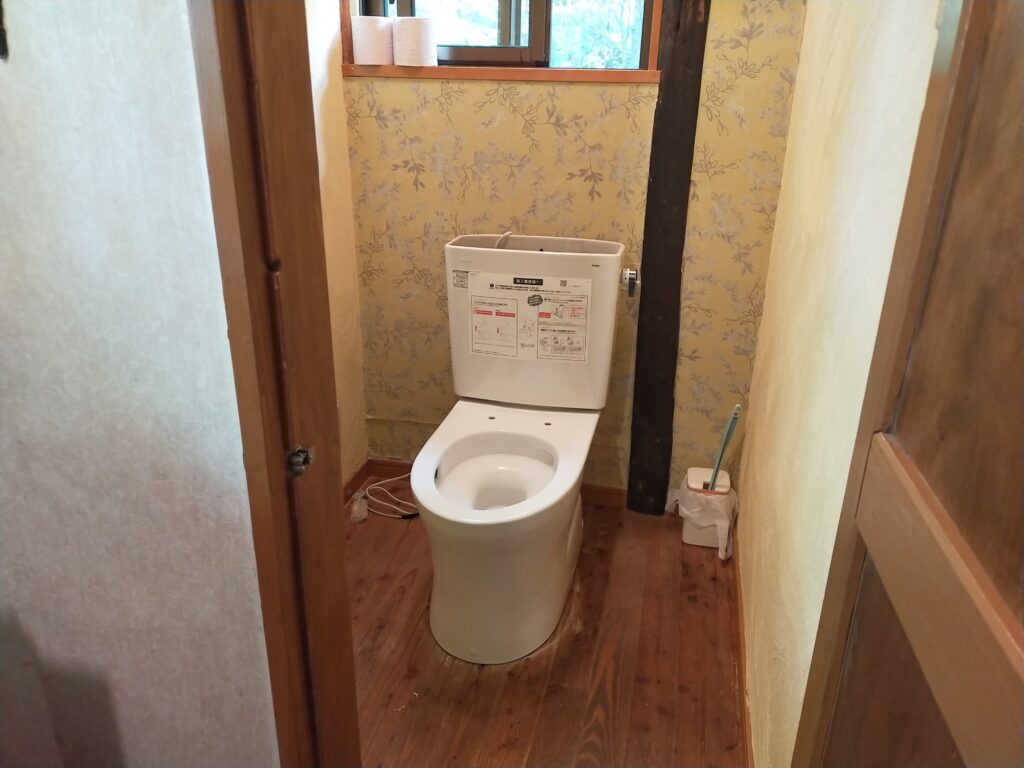

2、3時間でウオシュレット便器の設置が終わりました。

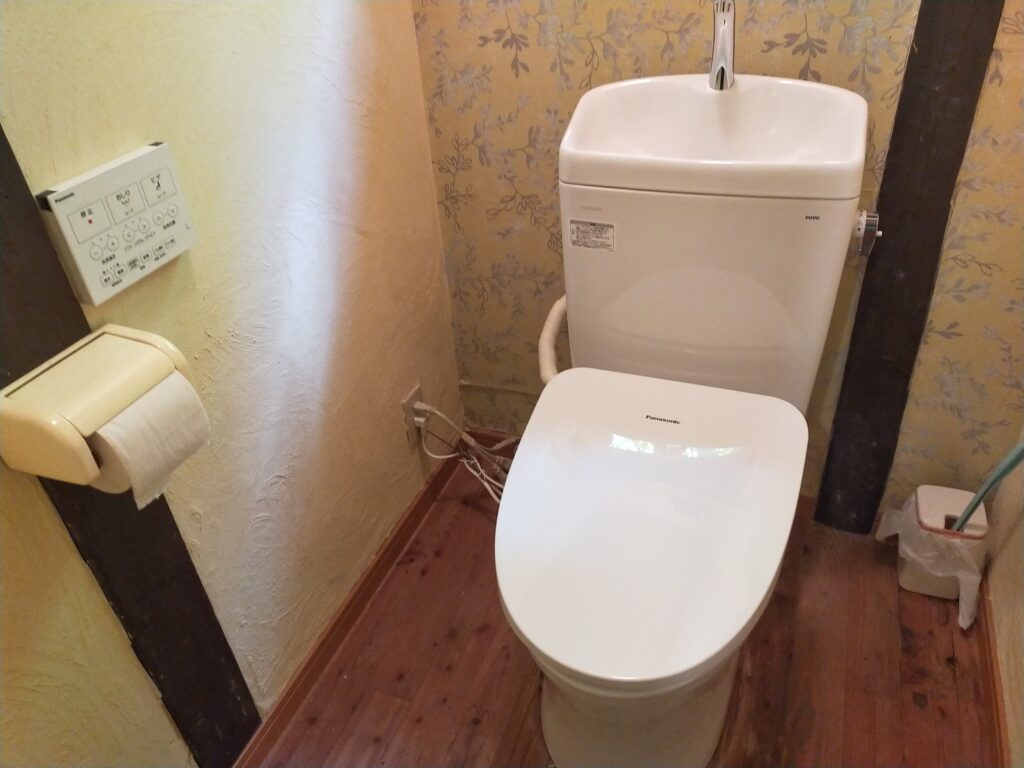

もう水洗トイレの使用ができるようになりました。
トイレ設置と同時に、トイレの床にクロスを貼るようにと、山小舎おばさんからの指示があり、クロス実物も送られてきましたが、業者社長が忘れていたためこの日はクロス貼りはなし。
後日、クロス業者と日程調整のうえ、トイレをいったん外してから床貼りをすることとなりました。

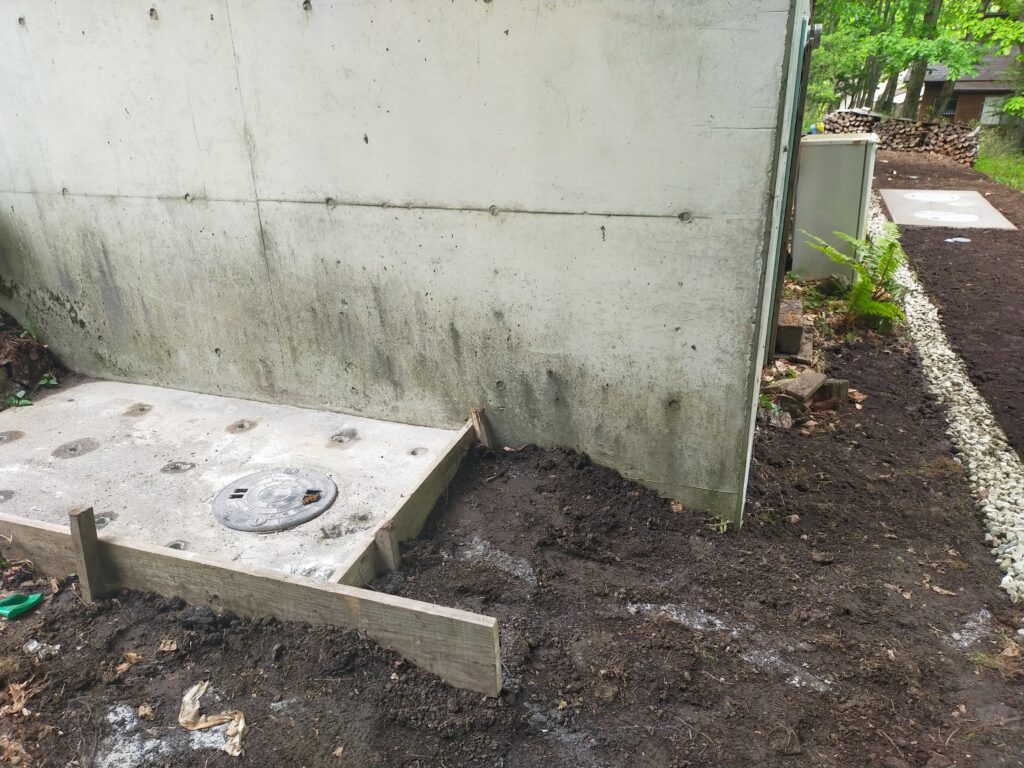

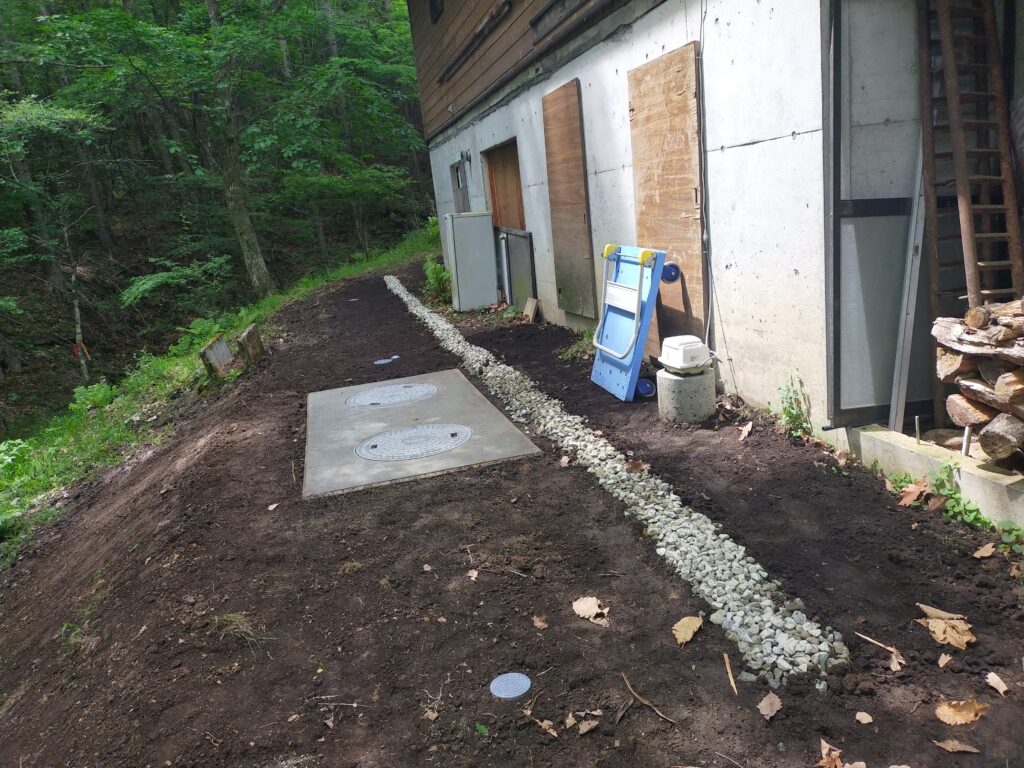

浄化槽が土中に設置され、雑排水とトイレからの配管がなされた、山小舎の裏側には配管から地表に出された栓が各所に頭を出しています。

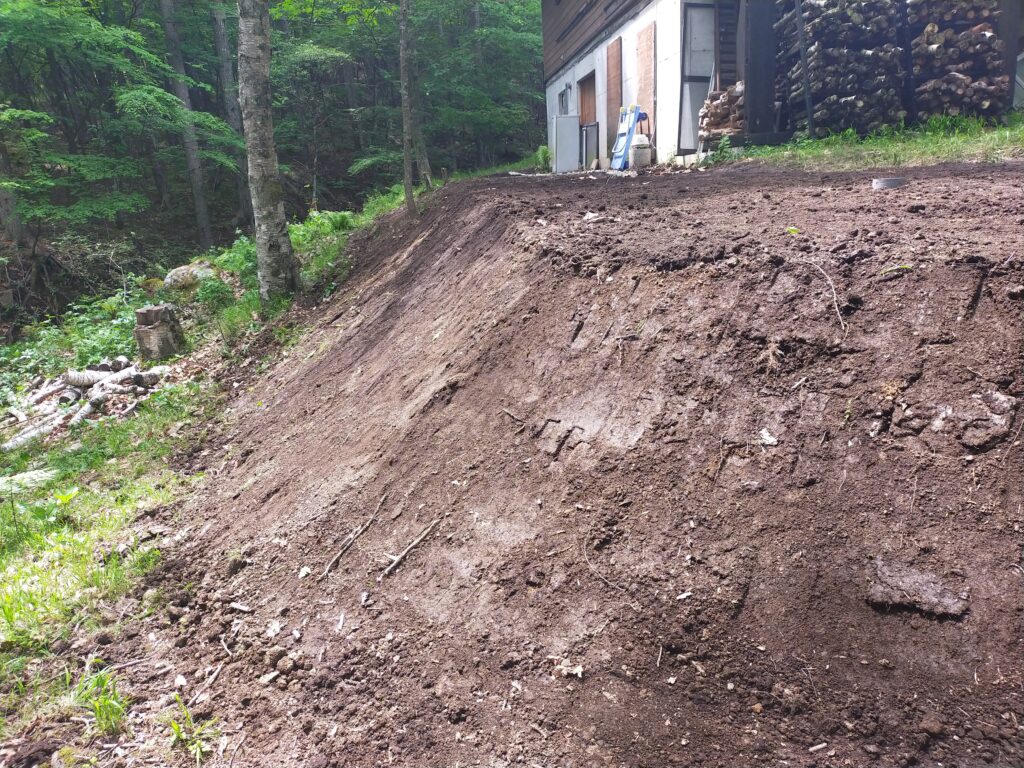

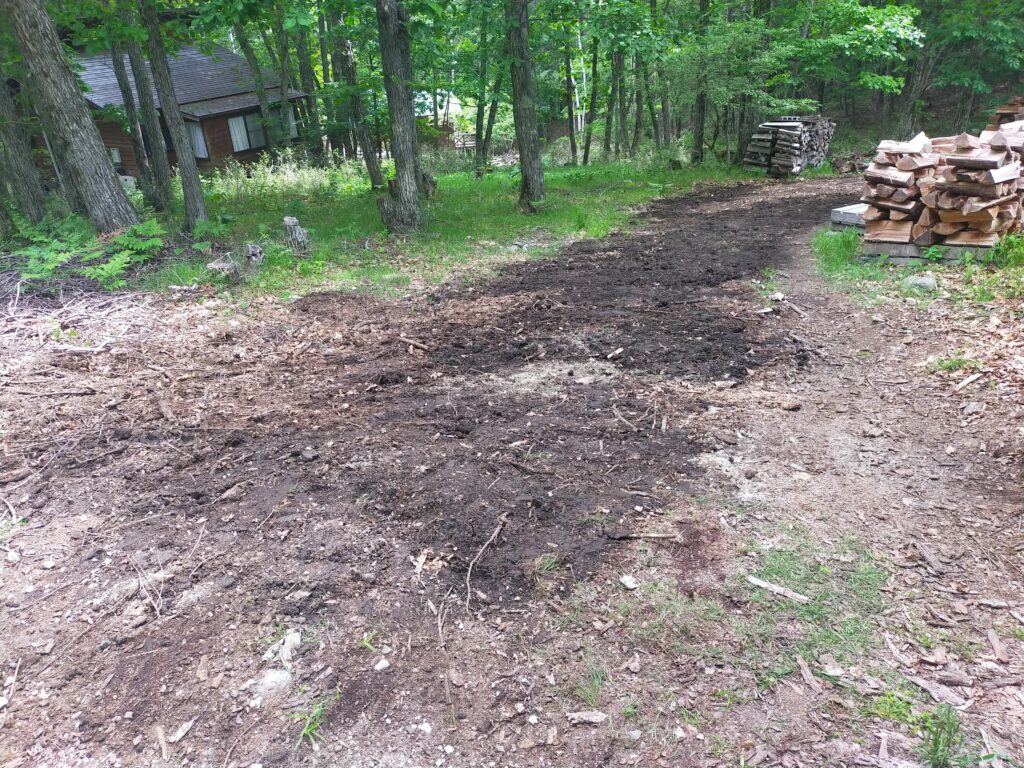

工事によって残された膨大な土砂は重機で均され、平面と法面に整えられました。
深くえぐられたキャタピラーの跡も整えられています。

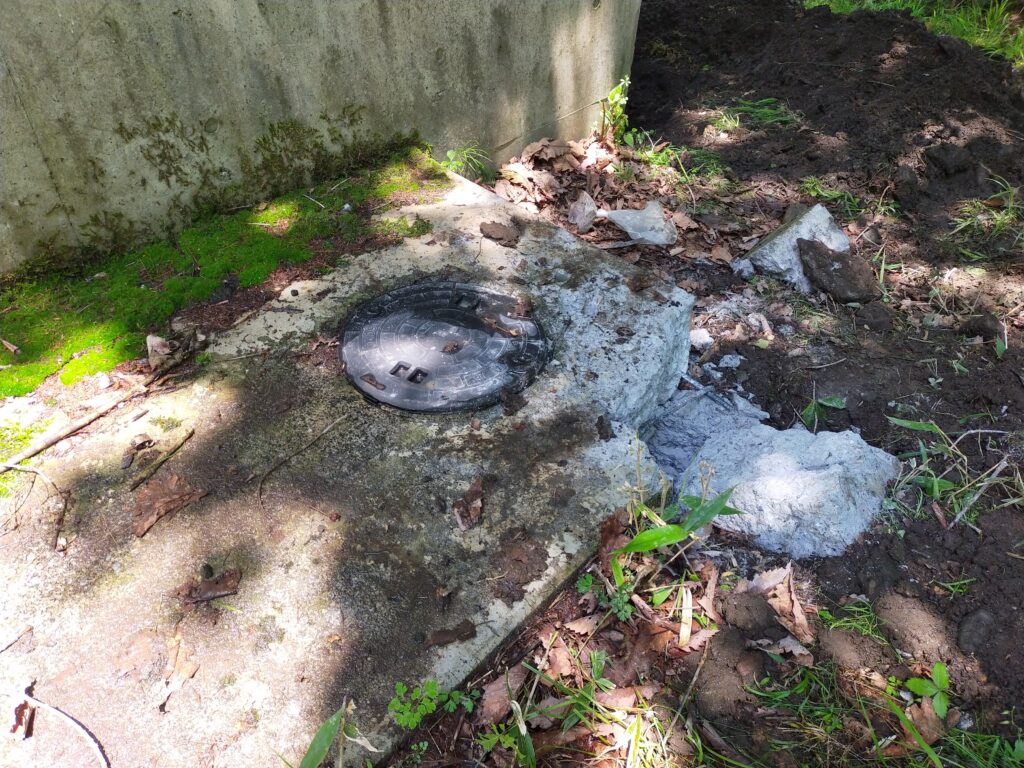

従来の雑排水の浸透桝だったコンクリートの残骸はすでに撤去されています。

浄化槽設置と水洗トイレ設置の工事がほぼ終わりました。
4日間の工事でした。
